為積極響應國家《紡織工業水污染物排放標準(二次征求意見稿)》的環保要求,同時滿足集團印染生產規模擴大與產業升級需求,江蘇沙印集團率先啟動環保升級戰略,建設了國內首例印染廢水氨氧化脫氮的智能化污水處理系統。 本項目采用分級處理-集中管控的體系,建設內容包括預處理系統、集中式污水處理廠及污泥處理系統。預處理段規模2500m/d,主要承接印花、褪漿等環節產生的高濃度含氮廢水;集中處理段整合預處理出水與其他低濃度染色廢水7500m/d,綜合設計處理能力達10000m/d。 必源環保負責該項目的全生命周期服務。我司于2025年2月13日進駐現場開始施工,經過5個月的連續奮戰,于2025年7月17日順利完成安裝驗收工作,接下來進入系統調試階段。 在項目實施過程中,面對工期緊張、工藝管線錯綜復雜以及技術難度高等多重挑戰,項目團
為積極響應國家《紡織工業水污染物排放標準(二次征求意見稿)》的環保要求,同時滿足集團印染生產規模擴大與產業升級需求,江蘇沙印集團率先啟動環保升級戰略,建設了國內首例印染廢水氨氧化脫氮的智能化污水處理系統。
本項目采用"分級處理-集中管控"的體系,建設內容包括預處理系統、集中式污水處理廠及污泥處理系統。預處理段規模2500m³/d,主要承接印花、褪漿等環節產生的高濃度含氮廢水;集中處理段整合預處理出水與其他低濃度染色廢水7500m³/d,綜合設計處理能力達10000m³/d。

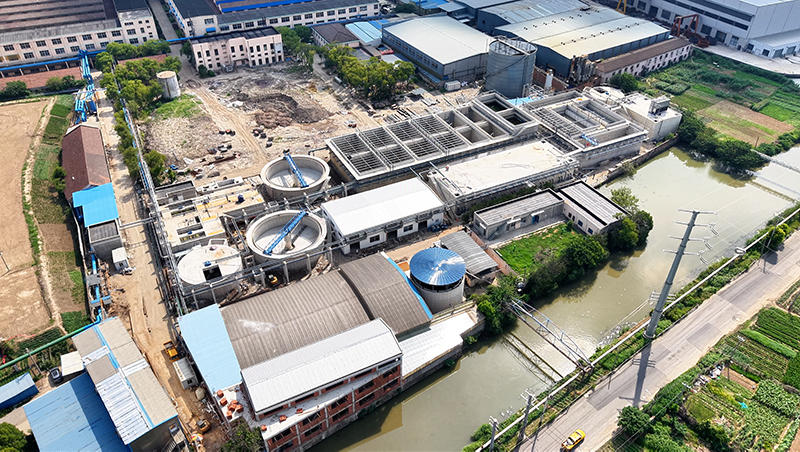

必源環保負責該項目的全生命周期服務。我司于2025年2月13日進駐現場開始施工,經過5個月的連續奮戰,于2025年7月17日順利完成安裝驗收工作,接下來進入系統調試階段。
在項目實施過程中,面對工期緊張、工藝管線錯綜復雜以及技術難度高等多重挑戰,項目團隊迎難而上,逐一攻克。尤其,在應對緊張的工期壓力方面,團隊制定了周密的施工計劃,與土建單位緊密協調,在確保工程質量和安全的前提下,果斷采取交叉施工與設備分批次進場等策略,有效保障了工程進度。

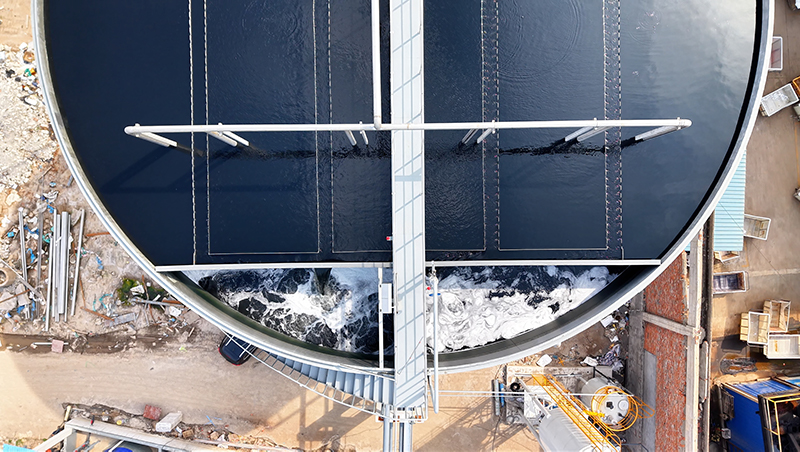

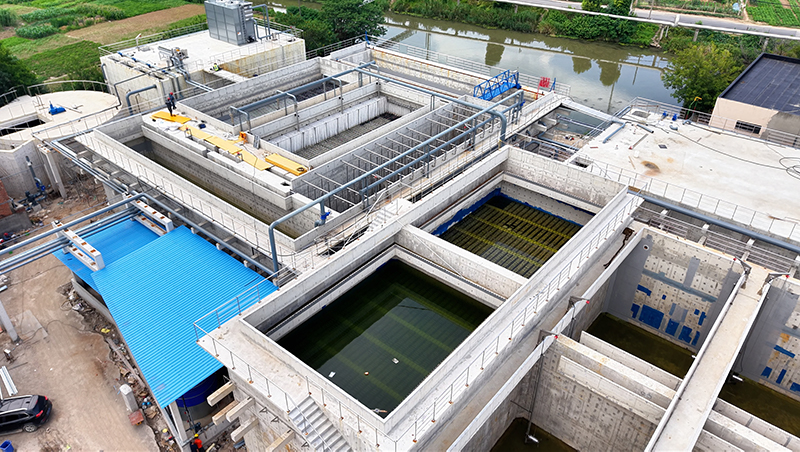

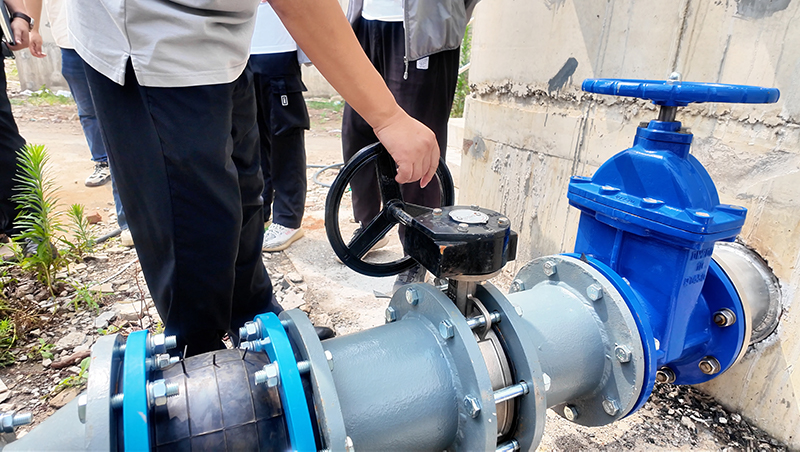

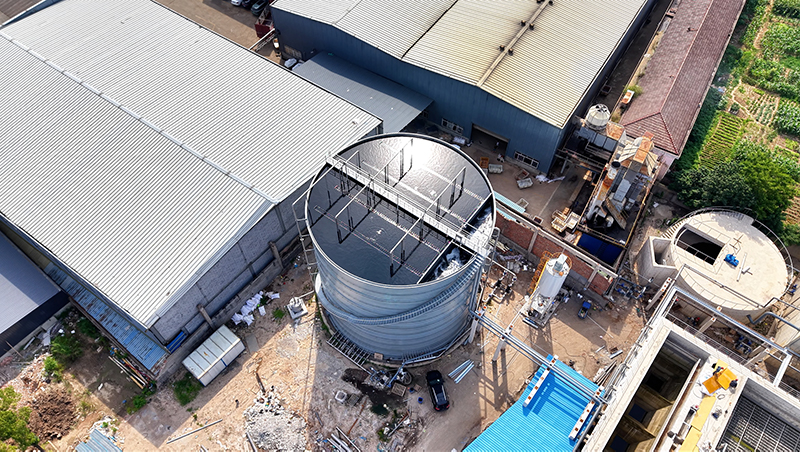

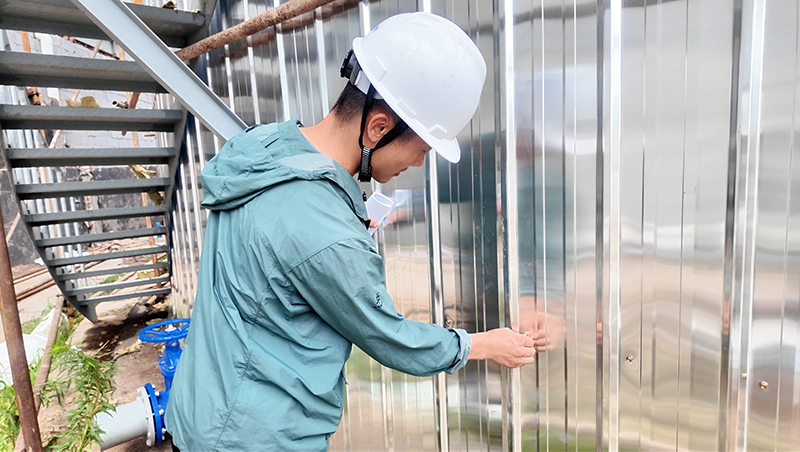

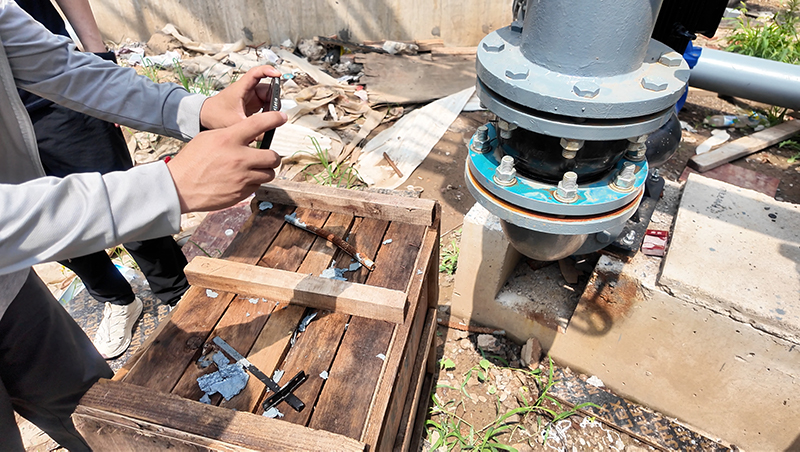

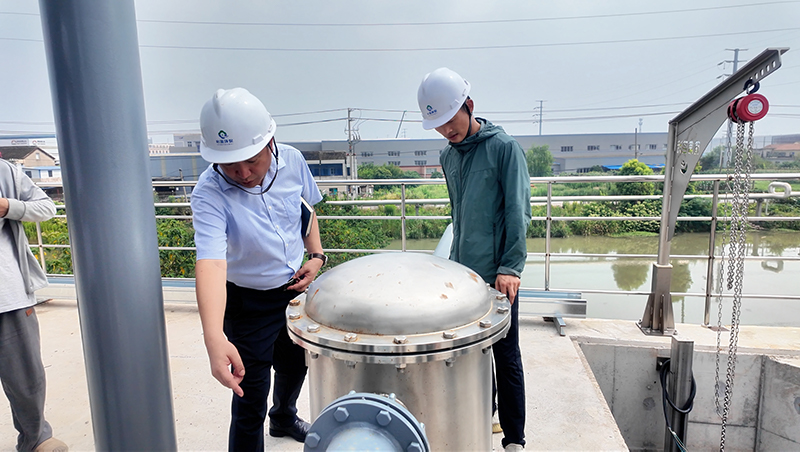

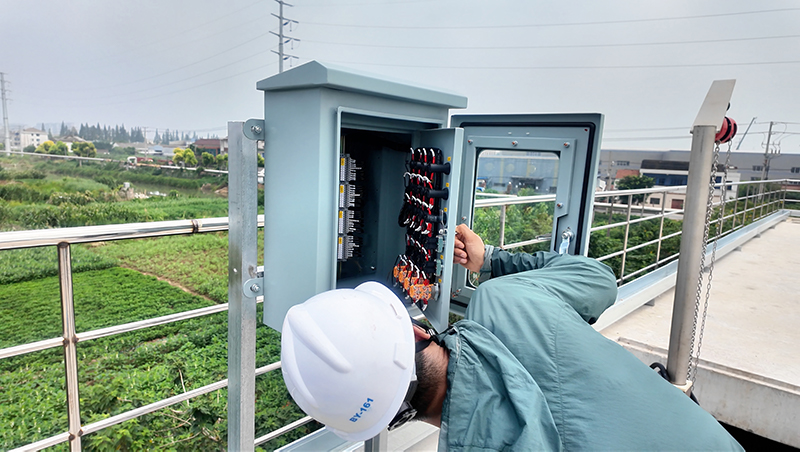

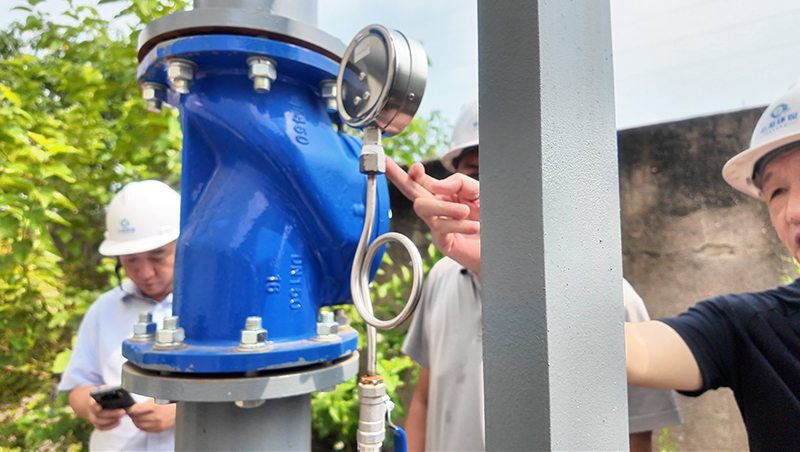

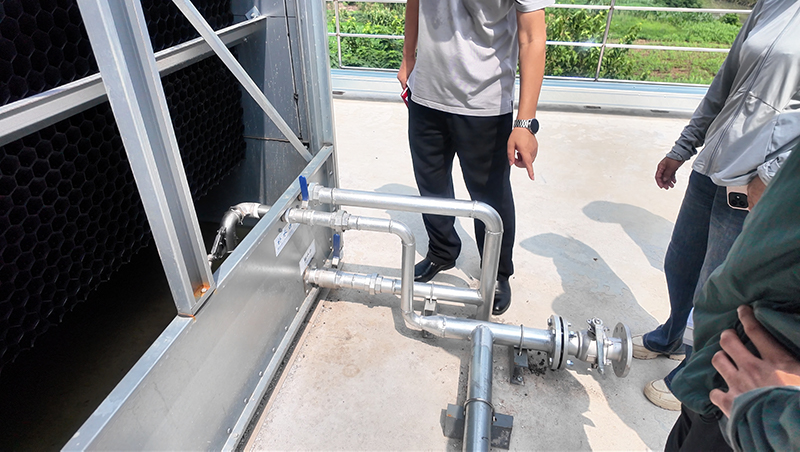

在安裝過程中,工程部派遣精銳團隊常駐現場,確保施工質量和進度。施工期間,先后經歷了梅雨季節和高溫天氣。面對梅雨季節,提前制定了雨季施工方案,利用不下雨的時間進行室外施工,下雨時則進行室內施工或搭建雨棚。在高溫天氣下,調整了工作時間,避開中午時段,并采購了防護服和防暑降溫設備,提供消暑飲品,以保障施工順利進行。
項目取得階段性成功的關鍵在于各部門的緊密配合。工藝技術部、工程部及供應部等核心部門反應迅速、決策果斷,方案能夠快速落地,有力支撐了施工按計劃實施,為項目整體目標的達成奠定了堅實基礎。
此次安裝驗收的圓滿完成,為項目后續投運奠定了重要基礎。接下來,項目將進入系統聯動調試和試運行階段,重點開展工藝參數優化工作,確保污水處理系統實現高效穩定運行,最終達到設計出水標準。
